九月二十三号,南京江宁。雨。厂区里一股切削液的味道。

一家做变桨驱动器的企业,工程师把故障树摊在桌上。纸角卷着,像被翻过很多遍。他指着一行小字说,叶片长到百米级以后,很多旧经验突然不灵了。难。不是把功率做大那么简单。

这类风能技术研发项目,现场往往比PPT难看。实验室里跑得通的控制曲线,到了海上、到了高温高湿、到了电网弱连接的地方,会抖,会误报,会把载荷打到塔筒上。别急着鼓掌。先看约束。

叶片长到百米,问题就不再是更大

风轮扫掠面积上去了,单机功率跟着上去。可叶片质量近似随长度三次方增长,疲劳载荷、叶根螺栓、主梁帽和腹板胶接,全被推到更窄的安全裕度里。百米级叶片不是放大版的小叶片。几何非线性明显,弯扭耦合强,叶尖变形能到数米。气动弹性问题从课本里的颤振,变成现场的失速颤振、涡激振动、以及停机状态下的摆振。

材料端也有硬账。拉挤玻纤板做主梁,成本可控,模量有限;碳纤维混编能减重,但界面、雷击防护和制造缺陷控制更难。孔隙、富树脂、胶接脱粘,这些词在报告里很枯燥,在现场很要命。叶片不是静强度过了就完事。疲劳试验要跑几百万次,试验台的电费和维护费都吓人。

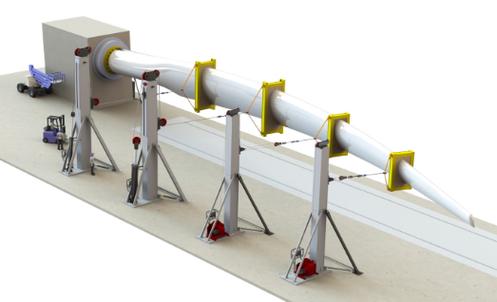

百米级风电叶片全尺寸静力加载试验台百米级风电叶片全尺寸静力加载试验台

我见过一次静力加载。叶片被绳索和液压作动器拉住,慢慢弯。旁边的人不说话,只盯应变片读数。那一刻你会明白,全尺寸试验不是形式,它是在给仿真划边界。仿真能告诉你哪里可能先坏,不能替你证明整支叶片在制造偏差下也安全。

控制与并网:算法跑得比变流器快,也没用

独立变桨、激光雷达前馈、尾流转向,这些控制思路都不新。问题是执行器跟不跟得上。变桨轴承、驱动器、编码器,任何一个环节有间隙或延迟,载荷优化的收益就会被吃掉。尾流控制更典型:上游机组偏航让出尾流,下游机组多发电,上游自己却要承受偏航载荷。收益在风场层面,代价落在单机部件上。账怎么分?没人能靠一张漂亮曲线回答。

并网侧还有一个坑。构网型变流器被寄予厚望,弱电网下要提供惯量和电压支撑。可变流器过流能力有限,能量缓冲也有限。控制策略再快,硬件不允许,就会出现限流、振荡、甚至脱网。构网能力不是软件开关,它受电力电子器件和储能配置约束。这里没有万能方案,只有针对电网强度的条件设计。

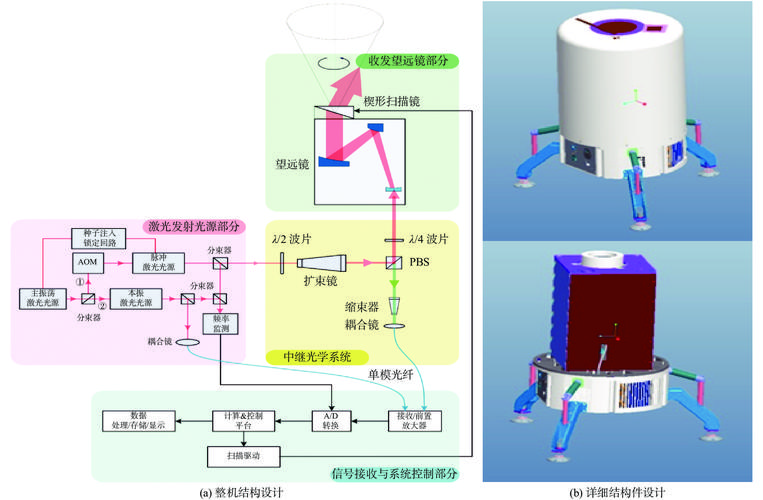

风电场激光雷达尾流测量与独立变桨控制示意图风电场激光雷达尾流测量与独立变桨控制示意图

说实话,很多演示项目把工况选得太干净。风速平稳,电网强壮,机组健康。真实风场不是这样。雷击、盐雾、结冰、湍流,都会把控制器的假设撕开。于是状态监测和故障诊断变成刚需。可传感器多了,误报也多。运维人员被报警淹没,照样会关掉系统。人机接口也是技术边界。

试验台不是配角,仿真也有够不着的地方

多物理场仿真现在很能干。气动、结构、控制、电气耦合,都能建模型。但模型标定靠什么?靠测点。叶片内部应变片数量有限,传动链扭振测点也有限。数字孪生如果只靠少量传感器外推,到了极端工况就容易自信过头。这不是算法不聪明,是信息不够。

所以试验验证要分层。子部件试验、全尺寸叶片试验、传动链地面试验台、整机试验、现场样机。每一层解决不同问题。传动链试验台尤其容易被低估。齿轮箱、主轴、轴承、发电机之间的扭振和电网扰动耦合,现场很难复现。地面试验台的价值,在于把并网故障和机械疲劳放在同一个时间尺度上看。

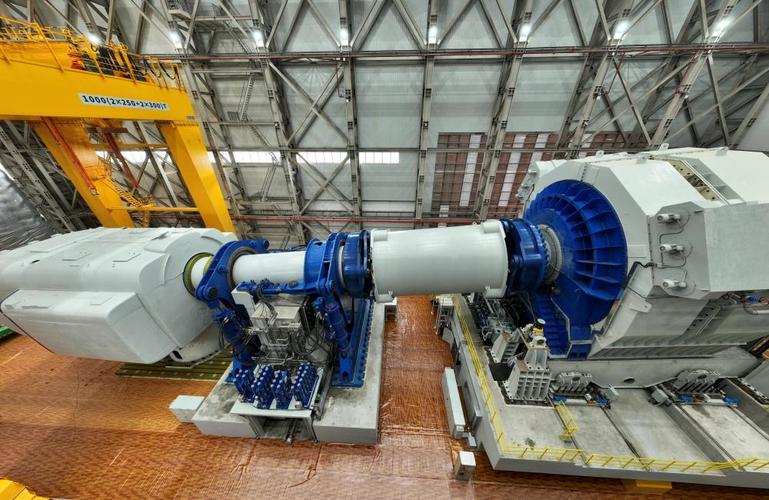

海上风电机组传动链地面试验台海上风电机组传动链地面试验台

不过话说回来,试验台也有盲区。尺寸限制、边界条件简化、加速疲劳的等效假设,都会让结果偏离现场。加速寿命试验不是简单把载荷乘个系数。失效机理变了,结论就废了。这里需要克制。别拿一个台架结果去包打天下。

海上与漂浮式:先把系泊和运维的账算清

海上与漂浮式:先把系泊和运维的账算清海上与漂浮式:先把系泊和运维的账算清

海上风电往深水走,漂浮式绕不开。系泊系统、动态电缆、平台稳性,都是硬骨头。系泊疲劳试验周期长,海况数据又碎。设计时给的安全系数,到了安装和运维阶段可能被施工偏差吃掉。腐蚀和生物附着也会改变水动力。账要算清。

运维窗口是另一个约束。深远海不是想上就上。船舶、天气、备件、人员,任何一项卡住,停机损失就上去。状态监测能减少非计划停机,但不能替代可达性设计。模块化更换、远程诊断、备件共享,这些看起来不酷,却决定项目现金流。

还有回收。热固性复合材料叶片难拆解,化学解聚和机械粉碎各有边界。风能技术研发如果只盯着发电成本,忽略退役处置,后面会补课。这个坑不小。

所以,叶片更长、机组更大,不等于技术路线自动成立。约束在材料、控制、试验、电网、运维和回收之间来回拉扯。现场那棵故障树,纸角卷着,不是没有原因。
