加速器建设的隐性主线:从束流指标到工程冗余
先泼一盆冷水:加速器建设的难点不在“把粒子加速到某个能量”这一句指标,而在允许的故障率、辐射剂量、运行预算和升级窗口内,长期稳定地交付束流。参数表可以很漂亮。工程账未必好看。
去年秋天在南京的一次方案评审会上,投影写着“高亮度、高可用率、可升级”。听着都对。追问低温冷量、RF功率余量、磁铁准直公差和辐射屏蔽厚度时,会场安静了几秒。不是大家不懂,是这些指标彼此耦合,单点优化会把代价推到别处。
指标不是口号,是耦合约束
能量决定磁铁与高频系统的尺度,流强牵动热负载和束流损失,发射度与亮度又反过来约束准直、真空和反馈带宽。把这些拆开看,每一项都能找到“先进”的方案;合在一起,常常互相打架。比如提高流强可以抬高亮度,但束流损失增加,辐射防护和机器保护阈值要重新算,真空系统也可能因热解吸而恶化。再比如超导腔Q值很高,低温冷量却不会凭空出现——2 K温区的制冷效率很低,热负载每增加一点,电气与土建都要跟着改。
所以,加速器建设的一类问题,不是“选哪台设备”,而是把束流指标翻译成可验证的工程约束:热负载预算、阻抗预算、准直公差、可用率分解、维护窗口。翻译不完整,图纸再细也会在调试期返工。这很贵——非常贵。

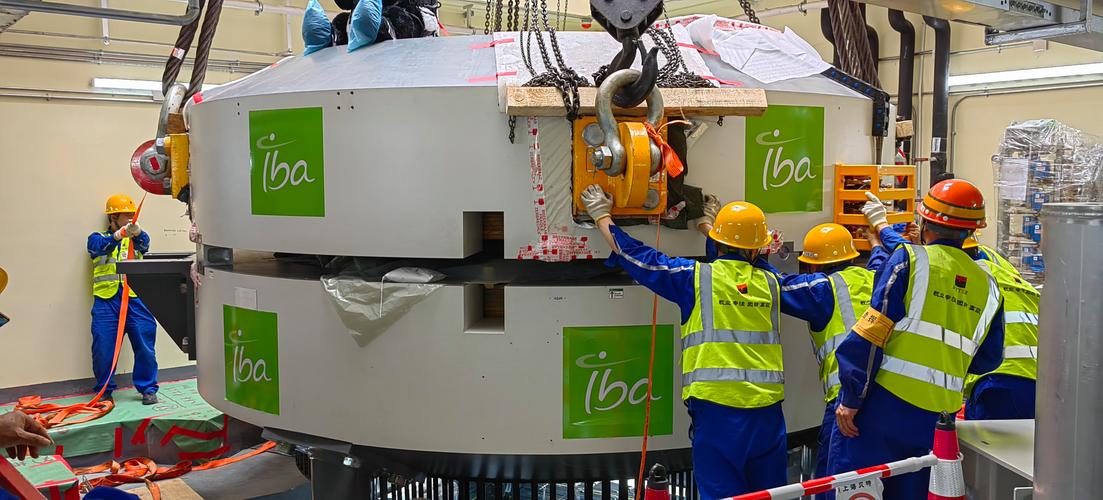

质子加速器隧道超导磁铁准直安装现场
有人喜欢把可用率写成百分比。百分比不是承诺,是统计口径。停机怎么定义?计划维护算不算?降额运行算不算?不同口径下,同一个数字能差出很多。评审时如果不把口径钉死,后面一定扯皮。
冗余的账,往往在调试期才结清
冗余是好词,但冗余有代价。多一套电源、多一路低温、多一组真空泵,都会带来空间、投资、维护和新的故障模式。实话说,冗余不是全系统复制,而是围绕不可接受的故障模式做选择性配置。可靠性框图、FMEA和RAMI分析听着像文档工作,真正的作用是逼着团队回答:哪个故障必须避免?哪个故障可以降额运行?哪个故障允许停机检修?
反例并不罕见。备用电源切换如果接地与屏蔽设计不当,可能引入接地环路,干扰束流诊断;低温系统过度分区冗余,在部分负荷下效率反而下降,运行费用上升;磁铁准直公差压得过严,安装成本和工期上去了,对动态孔径的贡献却有限。问题不在“要不要冗余”,而在冗余放在哪里、切换逻辑是否经过验证、维护是否可承受。纸上加一套备用设备很容易。现场多出三个接地问题,也很容易。
同步辐射光源储存环磁铁电源柜与低温管线布局
界面治理:常被低估的工程变量
界面治理:常被低估的工程变量
加速器建设失败,很少败在单机性能,更多败在界面。土建与设备基础、低温与RF、控制与安全联锁、辐射防护与调试取束,任何一个接口没冻结,调试就会互相等。短句说:界面不清,进度就悬。
我倾向于把界面治理当成一条独立工作流:建立接口矩阵,明确责任人与验收证据;设置冻结窗口,冻结后变更必须走影响分析;把安全联锁和机器保护纳入调试脚本,而不是事后补。这里有个边界——界面治理不能消除技术不确定性,只能让不确定性暴露得更早。暴露得早,还有时间改;暴露得晚,就只能用预算换时间。然后……进入调试,发现接口没冻结,现场就会很热闹。热闹不是好事。
验证与边界:别把风险全部推给调试
验证与边界:别把风险全部推给调试
加速器建设的验证通常分层:部件热测、冷测、老练,系统联调,逐级取束。每一层都应该有明确的退出判据。把风险全部后移到束流调试,是常见的隐性透支。束流调试能发现问题,但不擅长解决所有问题——有些问题在无束流条件下更容易定位。
数字孪生和远程运维是趋势,但边界要清楚。模型可以辅助预测热负载、评估切换逻辑、优化运行点,不能替代现场测量与老练。材料表面、接头电阻、真空泄漏、接地噪声,这些细节常常不在模型里。加速器建设需要升级窗口,升级窗口又受辐射剂量和停机计划约束。把升级能力写进初始设计,比事后打补丁更现实;但升级空间留得过多,也会推高土建与低温系统的初始成本。条件不同,答案不同。
所以,加速器建设的隐性主线是:指标耦合、选择性冗余、界面冻结、分层验证。四件事没有哪一件能单独保证成功。它们只是让失败更早暴露、让代价更可计算。剩下的,交给束流。
