去年9月23号,南京软件园的桂香飘到我工位的时候,我正对着终端滚出来的一堆日志挠头。项目后天就要上线,运维甩过来一个截图,第三方支付接口的调用成功率已经波动到95%了。产品在群里@了我八遍,说用户付不了钱,大促第一天就能把客服线挤爆。找了整整三天,所有核心代码都走了一遍,啥问题都没发现。

那时候天已经黑透了,我下楼买了一碗鸭血粉丝,吹着晚风突然反应过来:我找的是已经出问题的bug,但这根本不是bug,是藏在那没炸的技术风险。

别把技术风险识别当成找bug

很多人刚入行都会搞错这个概念。觉得不就是上线前测功能,找出写崩的代码改了不就行了?

不对。bug是已经发生的错误,你能复现,能定位,能改。技术风险呢?是潜在的可能性——现在用着好好的,什么错都没有,只要某个条件触发,马上就炸给你看。

那天我回到工位,重新捋了一遍支付流程,最后发现问题出在哪?第三方给的限流阈值写的是单小时一万次调用,我们算并发的时候,只算了正常的用户下单请求,把用户网不好触发的重试请求给漏了。大促峰值的时候,加上重试能冲到一万二千次,刚好超过阈值,就会被限流卡单。

你说这是bug吗?平时测试流量只有几千次,根本碰不到阈值,代码逻辑也没写错,换谁测都觉得没问题。但它就是一颗拉了引线的雷,就等大促那天炸。

软件项目上线前技术风险排查手写记录表软件项目上线前技术风险排查手写记录表

说实话,我刚工作那两年也对这东西不上心。觉得就是流程上走个形式,反正功能跑通了就能上。直到踩了三四次大坑,半夜三点被运维电话叫起来回滚代码,冻得要死在打车去公司的路上才明白:技术风险识别,本质就是给你的项目买一份意外险。你现在嫌麻烦不做,真出事了赔的底掉。

它的核心从来不是找错,是提前问一句:如果这个地方出问题,会怎么样?

做技术风险识别,最容易踩的三个坑

我见过太多团队,要么把这事做成了应付老板的形式主义,要么就是抓不住重点瞎忙活,绕了半天啥风险都没找出来。总结下来,最多人踩的就是三个坑。

第一个坑,只查自己写的代码,不看所有外部依赖。现在哪有项目是从零堆出来的?前端要装十几个npm包,后端要用云服务的数据库缓存,还要对接七八个第三方接口,你自己写的代码可能才几千行,依赖的东西加起来几十万行。很多人排查风险,就查自己那几千行,别人的东西默认不会出问题。

前两年我碰过一个真实的事,一个创业团队用了一款免费的图片压缩开源包,用了大半年都好好的,没任何问题,结果作者把仓库卖给了广告公司,新版本悄悄加了挖矿脚本,用户安装依赖的时候自动带上,半个月后服务器CPU一直跑满,他们查了整整一周才查到问题,耽误了上线不说,还多付了好几万的服务器费用。

第二个坑,过度相信测试环境的数据。你测试环境的机器配置、流量大小、用户操作习惯,和线上真的不一样。我之前那个限流的例子,就是栽在这,测试环境根本跑不出峰值流量,你怎么测都没问题。

第三个坑,拍脑袋定风险等级。张口就是“这个风险不大,不用管”,全凭感觉,根本不考虑概率和影响。

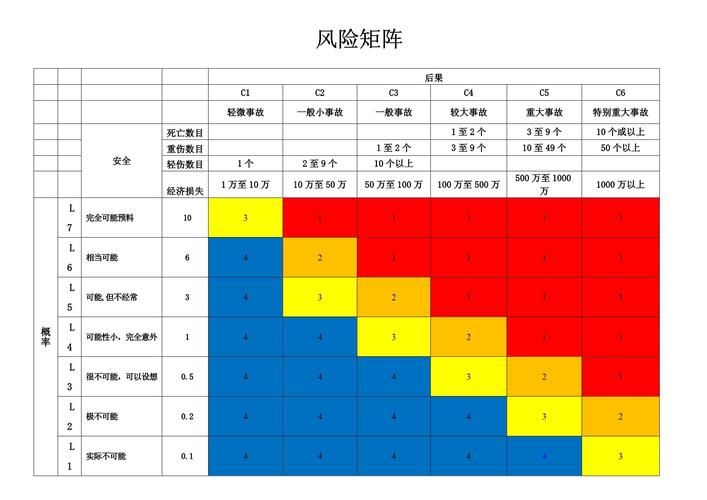

技术风险发生概率影响评估矩阵图技术风险发生概率影响评估矩阵图

不过话说回来,很多中小团队没那么多人力物力,搞那种大型的风险评估体系也不现实,能不能有简单好用的方法?当然有。我做了五六年一线开发,攒了一套半小时就能做完的极简方法,够用。

一线工程师够用的极简识别法

一线工程师够用的极简识别法一线工程师够用的极简识别法

我现在不管带什么项目,上线前一定做四件事,不用写几十页的报告,也不会耽误太多时间。

第一件事,拉上所有关联角色开半小时“翻车头脑风暴”。别只叫开发,产品、运维、客服都拉进来,每个人说一个你最怕上线后出的事。开发怕数据库崩,产品怕核心流程出错,运维怕带宽不够机器炸,客服最怕一堆用户投诉没方案。你别说,很多风险真的只有一线接触用户的人才能想到,之前我做一个养老相关的项目,开发都觉得验证码流程没问题,客服一句“老人眼神不好,看不清图形验证码输错三次会不会锁账号”,直接点出了一个大风险,提前改了,不然上线真的要出大事。

第二件事,从用户点击到最终返回,捋一遍完整的数据流,每个节点停下来问一句:这个环节挂了怎么办?从用户点下单按钮开始,前端→后端接口→缓存→数据库→支付回调→短信通知,每一步都停下来,想清楚如果这个环节挂了,能不能降级?会不会影响整个流程?比如短信通知挂了,能不能让用户先看到订单状态,后台慢慢补发,别把订单卡着,这一下就把风险点找出来了。

第三件事,查一遍所有外部依赖的健康状态。开源组件看看最近半年有没有更新,有没有未修复的高危漏洞,第三方接口问问对方最近有没有切域名、更阈值、停服的计划,云服务看看你的配额够不够峰值用。就花十几分钟,能筛掉一大半潜在风险。

第四件事,压测别停在达标线。要求峰值QPS一千,你就压到两千,看看系统到底崩在哪,崩的那个点就是你要提前处理的风险。很多人压到一千刚好达标就停,真到峰值来了,直接崩给你看。

当然,我也得说清楚,技术风险识别不是万能的。你不可能把所有风险都找出来,总有不可控的黑天鹅,比如云厂商整个区域故障,比如第三方服务商直接倒闭停服,这种你再怎么排查也防不住,只能提前做容灾预案,降低影响。

今年9月23号我又回南京软件园,桂香还是和去年一样,飘得满楼道都是。帮一个刚创业的小朋友看项目,我提醒他先做风险排查,他说现在敏捷开发,快上线快速迭代不就行了,搞这个耽误时间。

我没跟他争辩,毕竟我也是踩过坑才懂的。技术这行,从来不是比谁上线快,是比谁能睡得安稳。你提前把能找的雷都挖了,上线该吃吃该睡睡,总比半夜被电话叫起来,冻得哆哆嗦嗦在高速上打车去公司强,对吧?
