跳出纸面公式:重新理解项目可行性研究

2026-09-29 01:39:55小研科研成果库6
上个月在南京江北的一场产学研对接会上,碰到一个做智能装备的创业者,抱着厚厚一叠装订精美的报告找我看。八十多页,一半是满页的公式和折线图,净现值、内部收益率算的清清楚楚,翻到最后讲落地风险的部分,只挤出来三行不痛不痒的话!

被工具异化的研究逻辑

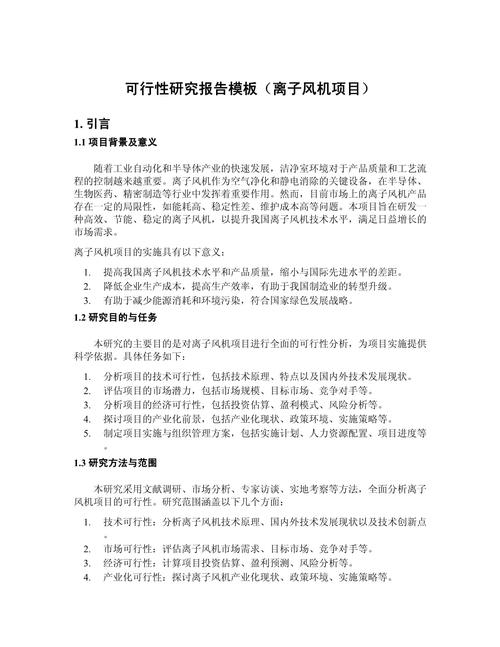

现在大部分这类报告,本质上就是套模板。找个通用框架,把项目名称换一换,把市场规模往上凑一凑,把收益率调到投资人或者审批方喜欢的数字,一篇合格的报告就出来了。 模板化项目可行性研究报告内页模板化项目可行性研究报告内页 没人真的去挖那些藏在水面下的风险。比如你的核心元器件能不能稳定拿货?上游原料价格波动15%你能不能扛?目标客户真的愿意为你的功能掏钱吗?这些东西,不如一个漂亮的折现曲线讨喜。 说实话,很多项目从做研究开始,目的就错了。不是为了判断能不能做,是为了证明“我这个项目能做”,所有的分析都是为了这个预设结论找论据,反证的部分直接删掉。 十万块的小项目,花五万块做三个月研究,等报告出来,窗口期都过了。非要给一个没有历史数据的颠覆性创新套传统测算模型,所有参数都是拍脑袋猜,算出来的结果能信?

核心变量的三个校验逻辑

真要做,别上来就堆公式,先把三个核心问题掰扯清楚。 第一个,技术/模式的可得性。论文里的实验室数据不算,同行跑通的数据也不算,得放到你自己的场景里测。去年接触一个做工业固废提取稀贵金属的团队,实验室回收率稳定在91%,写报告的时候直接把这个数放进去,拿到钱做中试,才发现工业来的原料杂质波动比实验室大五倍,回收率直接掉到34%,项目直接卡了一年多。 第二个,你的资源能不能匹配项目的要求。可行性从来不是算项目本身,是算你和项目的匹配度。同样拿地建储能电站,国企能拿到年化3%的十年期贷款,民企拿到的可能是年化8%的两年期借款,同样的营收模型,算出来的净现值天差地别。太多人抄同行的测算表,把自己的资源成本换成别人的,最后全错。 项目可行性资源匹配校验对照表项目可行性资源匹配校验对照表 第三个,反向推边界条件。所有人做测算都是算最好的情况,或者“符合预期”的情况,你得反过来算,最坏能坏到什么程度,你扛不扛得住。做社区养老,你假设入住率60%能盈利,那如果入住率只有30%,你能不能扛18个月?扛不住,这个项目从根上就不能碰,再漂亮的收益率都没用。

动态调整的实操路径

动态调整的实操路径动态调整的实操路径 原来的研究都是一锤子买卖,报告签完字就锁进文件柜,现在这个市场环境,这点早就不适用了。 分阶段做,别一口吃成胖子。早期项目,只需要抓两三个核心变量验证,比如新技术就先验证中试可行性,新消费就先做小范围测款,几十万就能搞定,没必要一开始就花大几十万做全套,把钱都烧在纸面上。中试验证过了,再往下算扩产的账,错了损失也可控。 预备费留足,别把账算满。我见过九成以上的实体项目,最后都超预算,不是什么奇怪的事,原来的报告里预备费只留3%到5%,本质上就是为了让收益率好看,等真的动工,原材料涨一点,手续拖两个月,钱就不够了。真要做,非刚性投资的预备费最少留15%,比什么精准测算都靠谱。 分清楚适用边界,别什么项目都套。如果你做的是完全没有对标样本的创新,所有参数都是猜的,那别折腾传统的静态研究了,直接拿小预算试错,用真实的市场数据代替纸面猜测。去年在南京江心洲见过一个做数字农业的团队,老板没做上百页的报告,包了十亩试验田试了半年,试出来真实的水肥成本比原来估算高22%,及时砍掉了一半的扩产计划,现在反而稳扎稳打做起来了。那些当年拿了大投资,抱着几十页报告喊着要做万亩基地的,大半都没了声响。 不过话说回来,不管是什么方法,核心都是搞清楚风险在哪里,不是给项目做一张漂亮的名片。太多人搞反了,把研究做成了背书工具,最后项目砸了,还说风险不可预见,其实雷早就摆在那了,只是你假装没看见。
